Vývoj portálu je financován za podpory Operačního programu Zaměstnanost
Štětí
Seznam projektů
Zlepšení systému sběru, třídění a likvidace komunálního odpadu - (polo)/podzemní kontejnery - II. etapa
✓
Stadium přípravy projektu
6. Projekt ukončen (sledována udržitelnost)
Roky realizace
2022-2024
Rozpočet
7 000 000
Zlepšení systému sběru, třídění a likvidace komunálního odpadu - (polo)/podzemní kontejnery - II. etapa

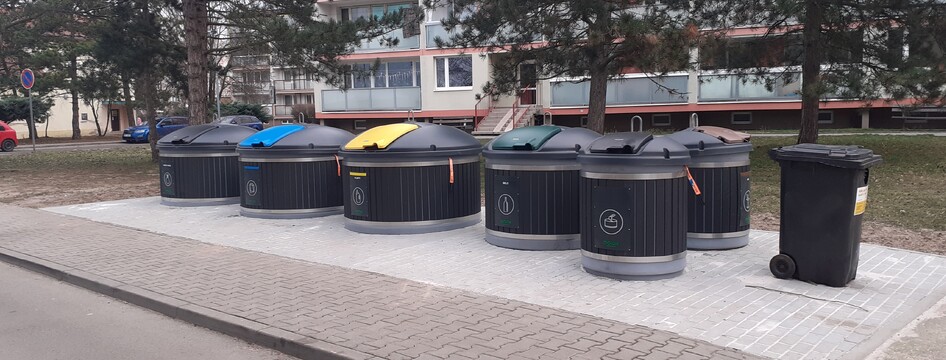

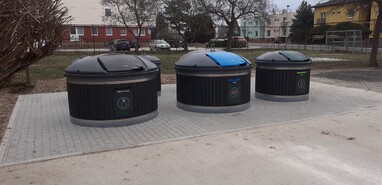

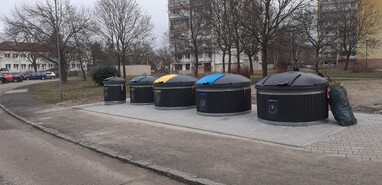

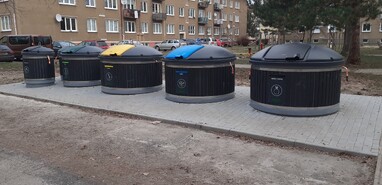

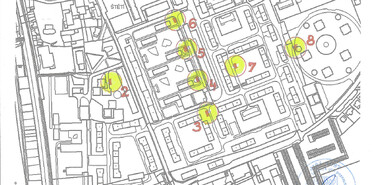

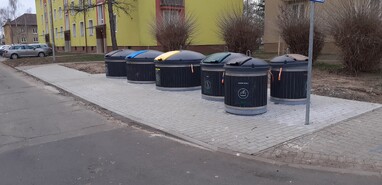

Jedná se o nahrazení současných kontejnerových stání pro komunální odpad novými polopodzemními kontejnery s větší kapacitou a rozšířením o druh tříděného odpadu. Vytvoření 5 stanovišť polopodzemních kontejnerů na separovaný odpad pro plasty, papír, sklo, kov, bioodpad a směsný komunální odpad v ulici ČSA, U Stadionu, Školní, Stračenská a Družstevní.
Typ projektu | nová investice |
---|---|
Kód projektu | 50ac5510744c3deda09cda28035a9821 |
Významnost projektu | A |
Co konkrétně projekt přinese a komu (cílové skupiny)? | Zlepšení třídění odpadů občanů města Štětí. |
Garant projektu | Tydrichová Monika |
Zpřístupnit projekt komu (Správce projektu) | Kurašová Pavla, Nešlehová Hana, Tydrichová Monika |
Vazba na cíl Strategie rozvoje města | 1.3 Efektivní správa majetku...1.2 Modernizace, ekologizace... |
Příloha | stavebni-cast-pdf_drs-ii.zip [11.9 MB, zip] |
Rozpočet [Kč]
Celkem | 7 000 000 |
---|---|
2023 | 48 400 (Rozpočet města) autorský dozor |
2023 | 96 679 (Rozpočet města) technický dozor stavebníka |
2023 | 6 857 671 (Rozpočet města) realizace |
2024 | 434 176 (Rozpočet města) realizace, manaž. řízení vč. závěrečného vyhodnocení |
Další informace k projektu
Rozpočet a CF projektu | Ano |
---|---|
Dopad do běžných výdajů rozpočtu města po předání investice do užívání | + |
Poprvé se dopad promítne do rozpočtu roku | následující rok po realizaci záměru |
Aktuálně využitelný dotační zdroj financování | Ano |
Řešení havarijního stavu a/nebo akutního veřejného ohrožení | Ne |
Vychází z komunitního plánování a/nebo projednáno s veřejností | Ano |
Studie proveditelnosti | Ne |
Projektová dokumentace | Ano |
Architektonická studie | Ne |
Energetický audit | Ne |
Položkový rozpočet | Ano |
Výběrové řízení | Ano |
Podepsaná smlouva | Ano |
Stavební povolení | Ano |
Příprava a realizace projektu | |
---|---|
Komentáře k přípravě a realizaci projektu | Dílo je dokončeno a předáno. Sledována udržitelnost projektu. Využita dotace z OPŽP. |
QR kód odkazující na projekt v galerii projektů
i
Za pomoci QR kódu je možné odkázat na projekt v tiskových výstupech či veřejném prostoru.Dotaz na detaily projektu
Sdílejte projekt
Vytvořeno v systému DATAPLÁN NSZM
